zz-plan 免費甘特圖工具:免註冊畫排程,圖檔或連結帶走

zz-plan 是一款免費線上甘特圖工具,免註冊就能在瀏覽器直接編輯專案排程,任務分組自動彙總工時與進度、依賴關係自動排期,畫完可匯出 PNG、SVG 或產生分享連結;資料存在站方伺服器、官網無隱私政策頁,閉源自架版需付費授權。

用 AI 摘要這篇文章:

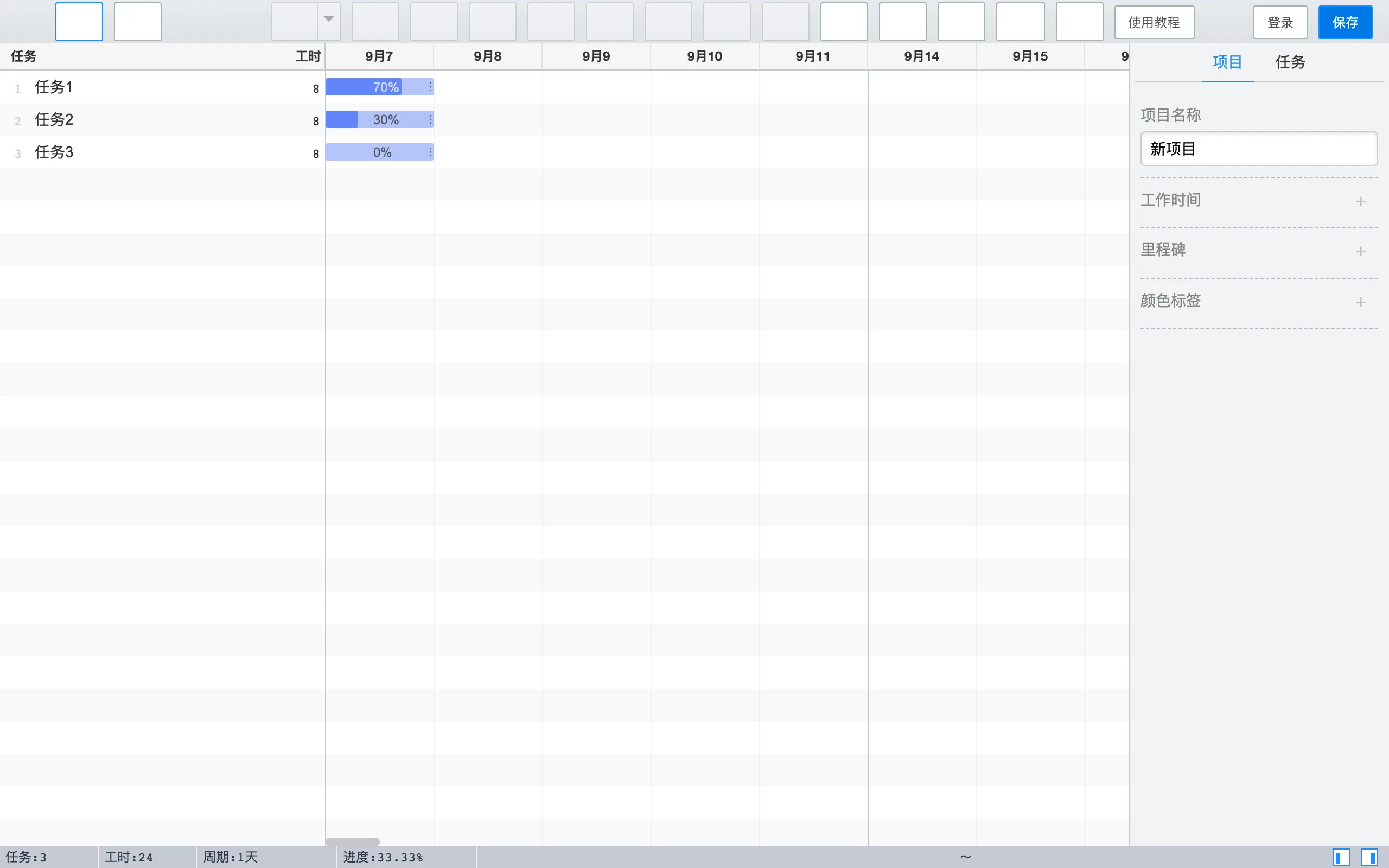

臨時要交一張專案排程圖的時刻,多半不會是你想學一套新軟體的時刻。zz-plan 走的路線剛好相反:打開官網,按一下首頁那顆建立甘特圖的主按鈕,編輯器直接開在瀏覽器分頁裡,中間沒有註冊頁、沒有信箱驗證,也不會先叫你命名一個工作區。我在沒有登入任何帳號的視窗裡實際走過這條路:按鈕按下去,畫面上已經攤開一份三個任務的示範專案,左邊是任務清單,右邊是帶進度色的時間軸橫條,底部一行統計寫著任務 3、工時 24、進度 33.33%,頁尾的版本號停在 v1.4.26。

zz-plan 訪客模式甘特圖編輯器,左側任務清單與右側時間軸橫條,底部顯示工時與進度統計Pin
zz-plan 訪客編輯器:免註冊即可編輯,示範專案的總進度由子任務自動彙總(官方網站截圖)

這份示範專案順便展示了它最核心的邏輯。三個任務的進度分別是 70%、30% 與 0%,底部的總進度 33.33% 正是三個數字的平均。也就是說,你在清單裡改掉一個子任務的進度或工時,群組與整份專案的數字會跟著重算。同一件事官方教學文件寫得更直接:任務分組會自動彙總底下所有子任務的總工時與總進度,也會把日期、負責資源、顏色整組一起改。

工時、進度、依賴關係,這些數字它自己算

甘特圖工具和一般畫圖軟體的差別,就在這層計算。把橫條畫出來不難,Excel 手拉也行;難的是改了一個任務的日期之後,下游全部要跟著動。zz-plan 把這件事放進功能核心:

  • 任務分組:子任務可以縮排成多層結構,群組自動彙總總工時與總進度
  • 依賴關係:任務之間連上關聯後,前置任務改期,後續任務跟著自動排期
  • 工作日曆:預設只把週一到週五、每天上午 8 到 12 點與下午 2 到 6 點算成工作時間,週末與時段都能自訂
  • 里程碑:在關鍵時間點立標記,突顯交付節點
  • 專案快照:在不同階段各存一份快照,事後拉出來對照進度變化

工作日曆這項值得多看一眼,因為它會直接改變圖的長相。示範專案的時間軸上,9 月 11 日的下一格直接接到 9 月 14 日,週末那兩天根本不出現在軸上。排程算的是工作時間而不是日曆天,一個三天的任務排到週五,會自然跨到下週一收尾,總工時的數字才會貼近實際投入。我打開專案設定面板看過,星期幾要上班、每天哪些時段算工時,都是逐格勾選的,排班制或做二休二的團隊也調得出來。

任務屬性面板這側也是同樣的邏輯。每個任務點開之後,名稱、進度(一條滑桿直接拉)、工時、起訖時間、負責資源、顏色標籤都在同一面板裡;任務詳情欄支援 Markdown 格式,也能附加檔案,把需求文件或會議紀錄直接掛在任務上。顏色標籤有現成方案,預設給了「一般」與「重要」兩組,任務一多,靠顏色分流比靠記憶可靠。

鍵盤操作也齊。Tab 把選中的任務往右縮一層變成子任務,Shift 加 Tab 提回上一層,按住 Shift 或 Ctrl 可以一次選多個任務批次處理,Ctrl 加 F 搜尋任務,Ctrl 加 Z 回退誤操作,Ctrl 加 S 存檔,按住空白鍵可以拖曳整個畫布。專案快照也做成工具列上的一顆按鈕,輸入快照名稱就能把當下的排程定格,專案跑完回頭比對哪個階段開始延誤,比翻聊天紀錄找舊版截圖省事。左側清單與右側時間軸之外,工具列還能切到資源視圖,換一個角度看每個人或每項資源被排了多少事,旺季誰被塞爆一眼就看到。

不註冊能做多少,哪一步才需要帳號

訪客模式能碰的範圍比想像中大。改任務名稱、調進度、分群組、連依賴、換顏色、寫任務詳情,這些都在瀏覽器裡就能完成;按分享之前先按一下工具列的儲存,這個動作同樣不用帳號,站方會把目前的內容另存成一份新專案、換給你一組新網址。換句話說,一張圖從無到有再到帶走,訪客身分做得完。

那帳號換到什麼?按鈕帶你進的那份示範專案,官網首頁自己也連著同一個網址,本質上是一間公開的樣品屋;你按儲存得到的那份副本,則掛在一組沒有主人認領的網址上。註冊之後,專案才收得進自己的空間,用四種角色給團隊分權,帳號版本的分層也從這裡開始。訪客階段把它當試車道就好:摸熟操作、確認產出符合需求,確定要長期用再註冊也不遲。

介面右上可以切換語言,清單有十種,從英文、日文、韓文到德法西義葡都有,繁體中文就在裡面,預設出廠語言是簡體中文。整站也做成了 PWA,可以像應用程式一樣安裝到桌面或手機主畫面,對每週都要開一次的人省一點找書籤的工夫。

畫完的圖怎麼帶走:四個出口

分享選單裡有四個出口,我在訪客編輯器裡逐一打開過:

  • 線上地址:一組公開連結,對方不用帳號就能打開,但開的是編輯器,對方也能改內容後存回同一份
  • SVG 向量圖:複製或下載,放進簡報裡縮放不失真
  • PNG 圖檔:直接下載成圖片
  • Markdown 引用:一段語法,貼進文件、wiki 或支援 Markdown 的筆記軟體就能嵌入

四種出口對應四種收件人。放投影片選 SVG 或 PNG,投影機的解析度怎麼變都安全,正式交付也是這兩種最保險;線上地址方便對方自己縮放、核對日期,但拿到連結的人都能改動後存回同一份,內部協作好用,對外交付前要先想清楚;對方的工作流長在 Notion 或 wiki 裡,Markdown 引用貼上就內嵌成圖。線上地址還能加一道分享密碼,等於把公開連結升級成知道密碼才看得到,內部審閱時多一層保險。

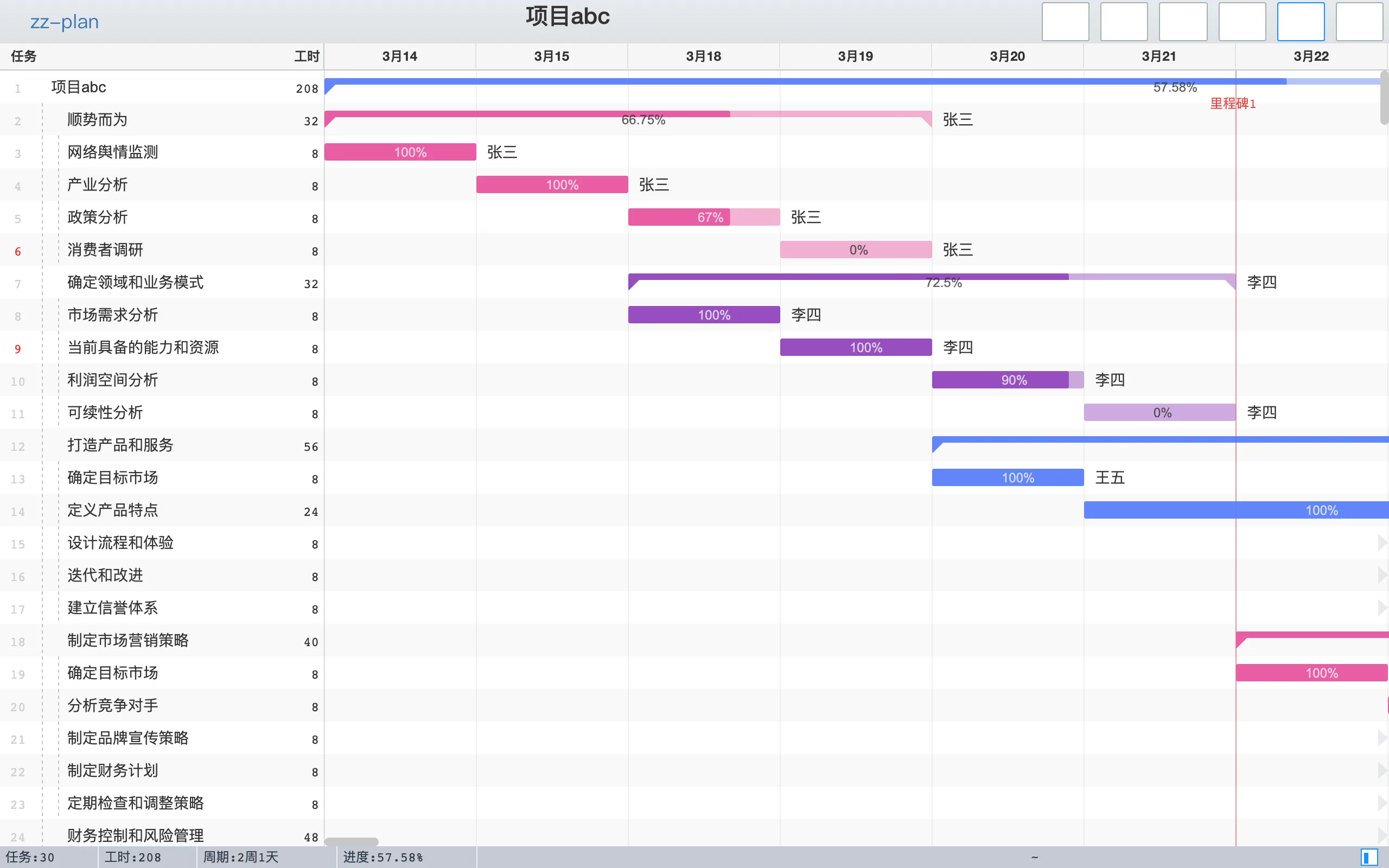

官方首頁自己掛了一條示範連結,走的是唯讀的分享頁形式,我同樣在未登入狀態打開,頁面渲染出一份 30 個任務、總工時 208、進度 57.58% 的完整專案,時間軸從 3 月一路排到 6 月。對收圖的人來說是零門檻,這點對把圖交給客戶或主管的場景很實際。

zz-plan 公開分享頁,三十個任務的甘特圖以唯讀模式呈現,不需登入即可瀏覽Pin
官方示範分享頁:收圖的人不用註冊,瀏覽器打開就能看整份排程(官方網站截圖)

圖上的專案資料,放在誰的伺服器

免註冊方便,但免註冊不等於沒有資料議題。zz-plan 有後端:私有化部署文件指名系統依賴 MySQL,升級文件裡的 SQL 也透露了資料表的長相,使用者、任務、任務參與者、事件這些表都在資料庫裡。換句話說,你畫的整份排程,儲存之後落在站方的伺服器上,和那種資料只待在瀏覽器本機的純前端工具,是兩種不同的信任模型。後者的承諾是「你的內容不出你的電腦」,前者必然要把內容放上網路,差別只在於你信不信這個站。

有兩件事實值得攤開。官網首頁內嵌了百度統計的追蹤腳本,這是站方自己的流量分析;另外頁面還載了一支錯誤回報腳本,會把瀏覽器發生的錯誤連同發生頁面與使用者環境,回傳到 zz-plan 自己的回報端點。隱私頁面這側,我把官網幾個常見路徑繞了一圈,找不到隱私政策或服務條款:隱私路徑會落回首頁,關於頁直接顯示頁面不存在。對資料去向在意的人,等於沒有官方承諾可以讀,只能按自己的標準評估。

團隊共用的授權邏輯倒是寫得清楚,一共四種角色:空間管理人擁有整個空間的全部權限,專案管理人管單一專案,任務建立者能刪自己建的任務,任務參與者只能編輯任務,沒有參與專案的人則連編輯的門都沒有。另外從介面字串看,帳號版本分為免費、專業、旗艦三層,還有錢包儲值與推廣返利機制;免費版確切的人數或資源上限要登入才看得到,官網也沒有公開的定價頁。

至於產品背後是誰,官網查不到公司資訊。預設語言是簡體中文,教學影片也放在 Bilibili,這些訊號指向中國的開發團隊。把這當成評估因素是合理的,資料跨境本來就是專案工具的考量之一;它和工具本身順不順手是兩件事,分開判斷就好。

自架版:資料能搬回自己機器,但程式不開源

zz-plan 對資料疑慮給出的答案,是私有化部署。官方部署文件寫的流程長這樣:下載一支執行檔,準備好 MySQL,改一份 YAML 設定檔,先在命令列產生機器端的 token,拿去官網換一組授權碼,填回設定檔之後才能初始化並啟動服務。Linux 用 systemd、macOS 用 launchctl、Windows 用 nssm 把服務顧好,一套單檔加一個資料庫就能跑,不需要容器或前端工程師。

這條路確實解決了「資料放哪」:資料庫在你自己的機器上,站方碰不到。但它的性質也要看清楚。程式是閉源的,授權碼向官方換;版本升級要回官方文件抓新檔案覆蓋,官方還定了一條版本規則:版本號前兩段相同屬相容升級,覆蓋檔案重啟就好;前兩段不同就是不相容升級,得照官方給的 SQL 語句手動搬資料表。自架的自由度是真的,代價是整條生命週期都跟官方綁在一起,它更像買一套可以放在自己機房的商品,而不是取得一份可以自由修改的程式碼。部署包的下載頁與授權碼產生頁也都在登入牆後面,價格未公開,要認真評估得註冊帳號走完流程再說。

誰直接用,誰該繞開

把整包攤開之後,判斷其實不難。

偶爾需要一張甘特圖的人,直接用。提案要附排程、報告要放進度,這種一張圖就結束的需求,正是訪客模式的主場:打開、切繁中、畫完、按儲存再按分享,選一個出口把圖帶走。同一類打開就畫、畫完就帶走的需求,畫流程圖有開源白板工具 drawnix,畫心智圖有 simplemindmap,想讓 AI 從現有文件生成圖表則有 picdoc-ai-diagram-generator 可以試,zz-plan 補上的就是時間軸這一格。

資料敏感的團隊,先想再動。排程裡的任務名稱、負責人、時間點,本身就是營運資訊。要長期使用,一條路是認真評估它的付費自架版,把資料留在自己機器上;另一條路是挑一款隱私政策與服務條款寫得清楚的同類工具。以它目前沒有條款頁面的狀態,直接把進行中的專案放上去,說不過去。

需要免費又多人長期協作的團隊,這篇先路過。免費版額度未公開、帳號功能未驗證,拿核心專案去押之前,市面上有一票專案管理工具把免費層條件寫在明面上,比較起來更省心。

第一次打開的三分鐘會長這樣:進官網按主按鈕,右上角切繁體中文,把示範專案的任務改一改,看底部工時與進度自己重算,按儲存再按分享看四個出口,最後再決定要不要註冊。門檻低到這個程度,其實不需要別人替你決定。
